Modification d’une unité de process sur un site de Lafarge

1145

heures réparties entre étude, fabrication et travaux sur site

3

mois de projet

Dans le cadre du projet d’augmentation de la capacité de production, le client nous a missionné pour réaliser plusieurs modifications mécaniques, électriques et de charpente.

  • Démontage du caisson de dépotage di Matteo (partie électrique, partie mécanique) et évacuation/mise en déchets des éléments déposés
  • Démontage atelier top loader existant (parties électriques, mécanique, tuyauterie) et évacuation/mise en déchets des éléments déposés

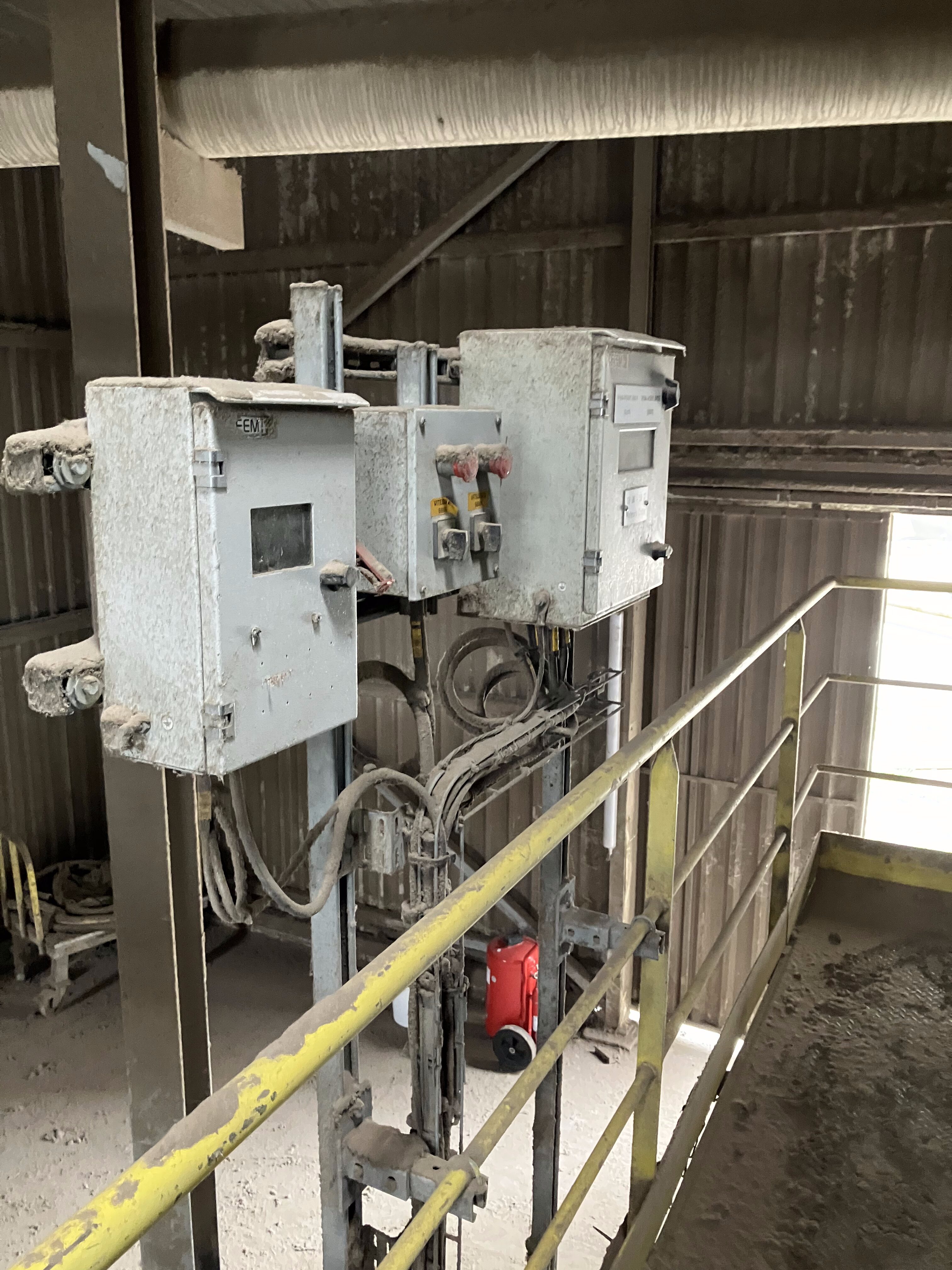

  • Modification d’éléments électriques (déplacement d’armoire électrique et de la caméra associée)
  • Modification de passerelles, escaliers et modification de charpente existante
    • Relevé cote sur site par scan 3D et traitement des données collectées

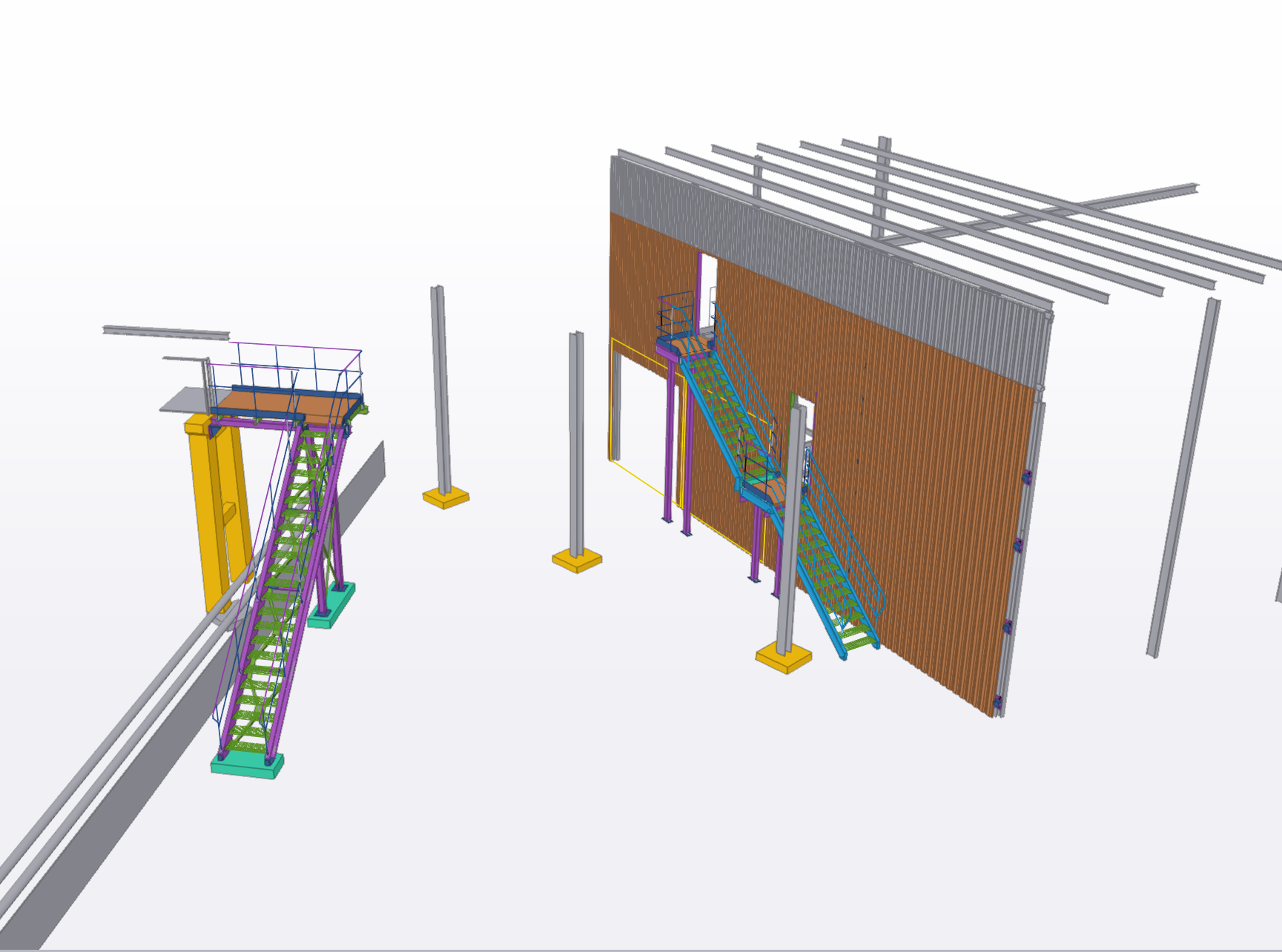

    • Modélisation et conception pour la modification de l’ensemble

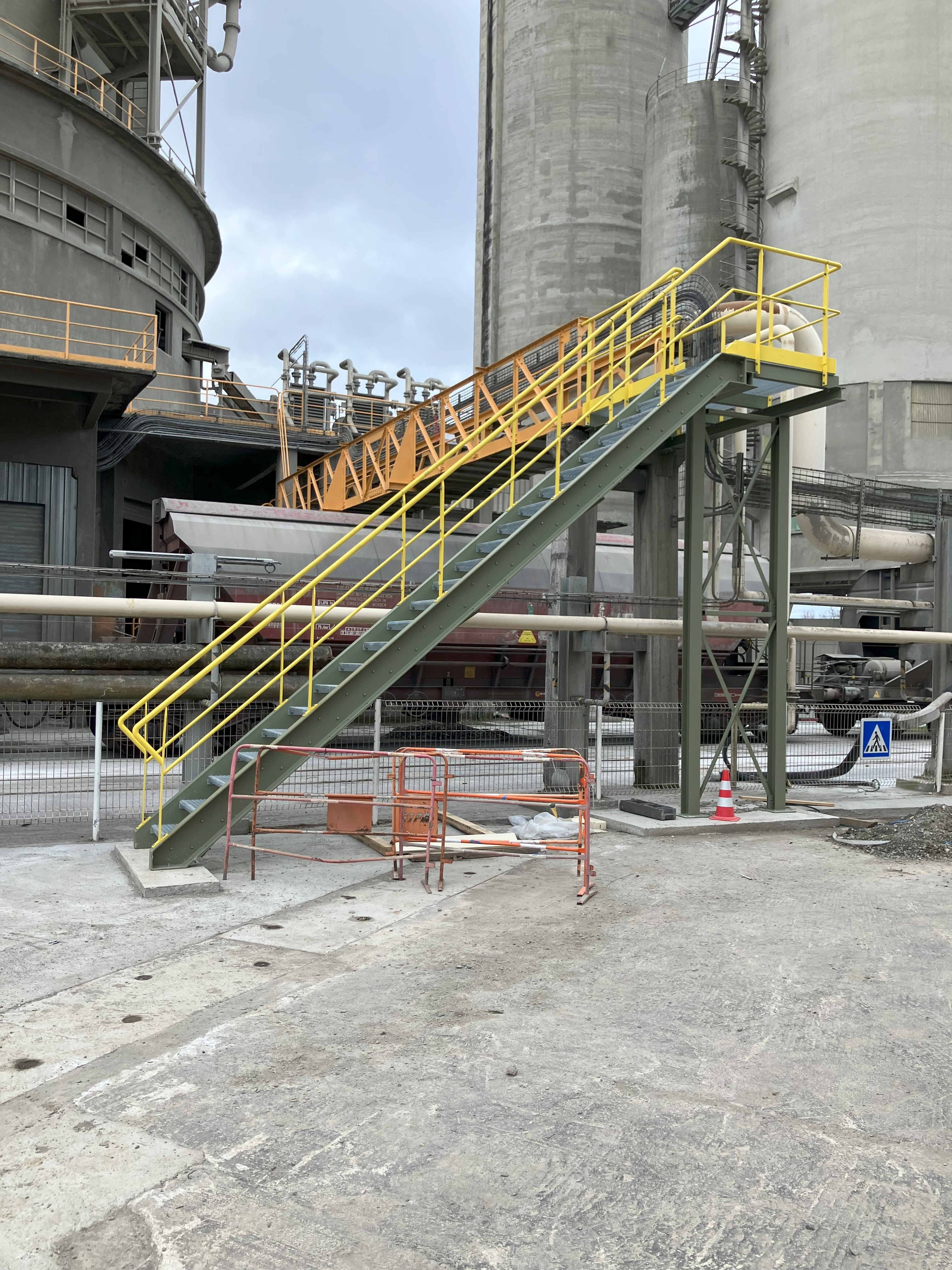

    • Fabrication de deux plateformes en acier S235 mécanosoudé avec les éléments de serrurerie (garde-corps) et de supportage associé
    • Caillebotis en maille 30 x30 qui sera crapoté sur ses deux passerelles
    • Démontage et démantèlement des équipements en interface avec la passerelle à modifier
    • Modification de la passerelle et escalier existant (par démontage de la partie identifié et sécurisation de celle-ci)
    • Mise en place de renforts de charpente
    • Validation de la conformité de la modification par un organisme agrée
